砌筑工程这样干,免抹灰!-砌筑工程施工方案 高精度砌块免抹灰工艺

13 人参与  2024年03月25日 09:42  分类 : 《资源分享》  评论

点击全文阅读

源自 | 建筑工程鲁班联盟

高精度砌块免抹灰工艺,相对于传统砌体施工优势多多!

高精度砌块是以磨细砂或粉煤灰等为硅质材料,水泥、生石灰等为钙质材料,铝粉(膏)发气剂,浇注成型、静停、预养切割、蒸压养护而成。

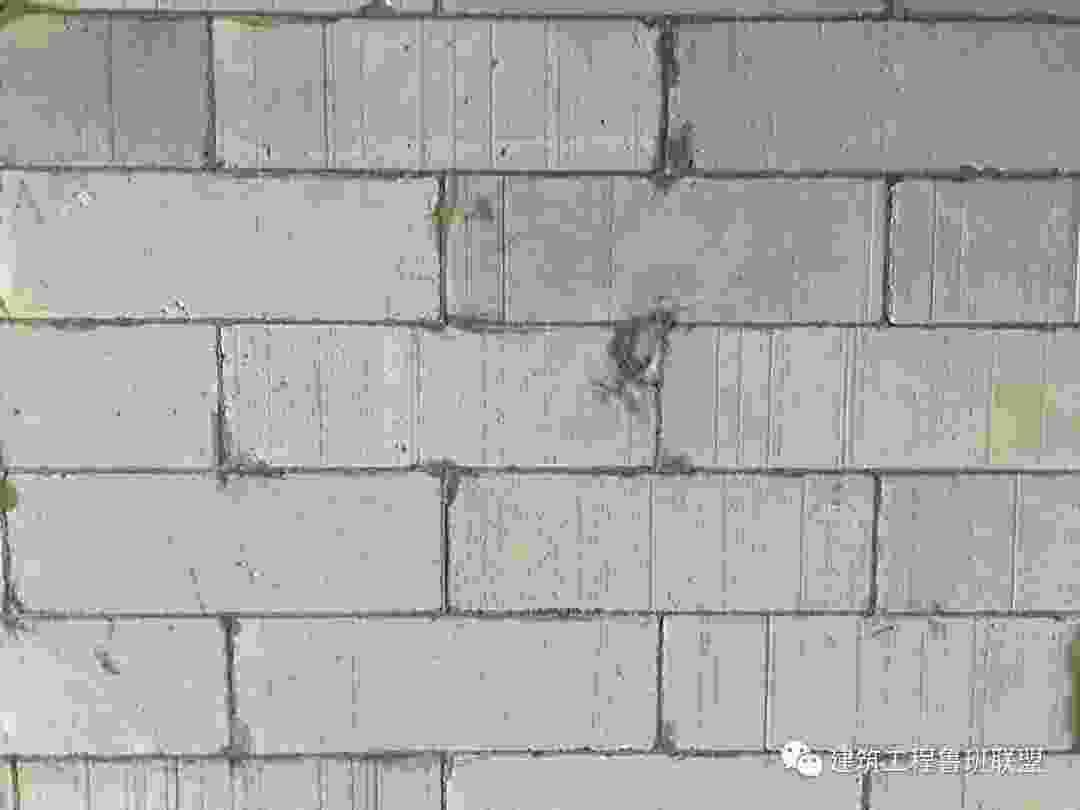

高精度砌块

Ma5.0砌筑专用胶泥

墙体专用界面剂

L型连接件

耐碱玻纤网

底层找平腻子

2设置砌体集中加工区

遮雨棚:下垫上盖,放置砌块,设集中加工区,禁止楼上加工。

3基层清理

清除杂物、外露钢筋头等;结构尺寸大的梁墙,凿补处理。

4定位放线

以主体结构的基线为准,放出标高基准线和平面基准线。

5砌体排版图

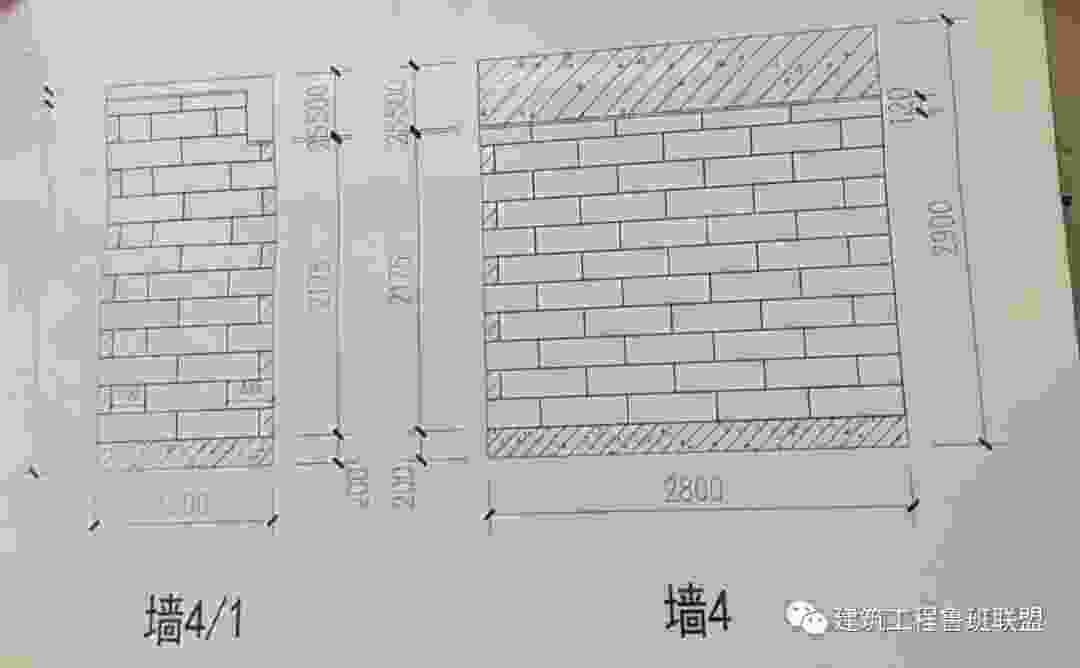

根据施工图,结合砌块规格、顶缝、导墙等绘制砌体砌块排版图,交底张贴指导施工。

6构造做法

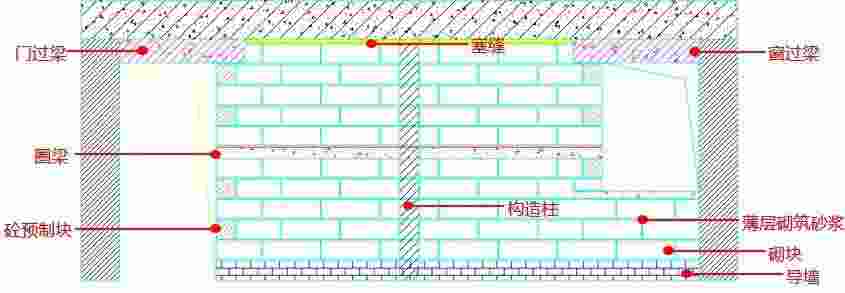

圈梁、构造柱、门窗洞过梁、砼预制块设置等构造节点按要求设置。

7素砼导墙

传统水泥砖导墙灰缝及平整度达不到免抹灰的要求,用素砼导墙保证免抹灰。

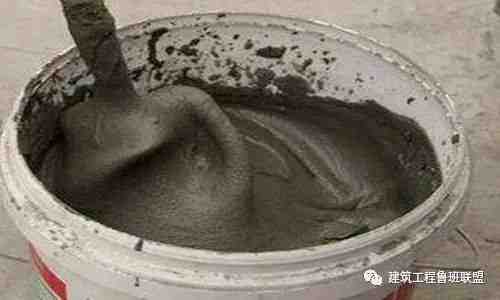

8拌制砌筑专用胶泥

液料倒入桶内,按说明书比例加水,用电动搅拌机搅拌均匀。

砌体组砌

1导墙上座浆

导墙(水平度符合要求)上用专用砌筑胶泥座浆找平。

2侧面满铺专用砌筑胶泥

侧面铺满专用砌筑胶泥即可将砌块上墙砌筑。

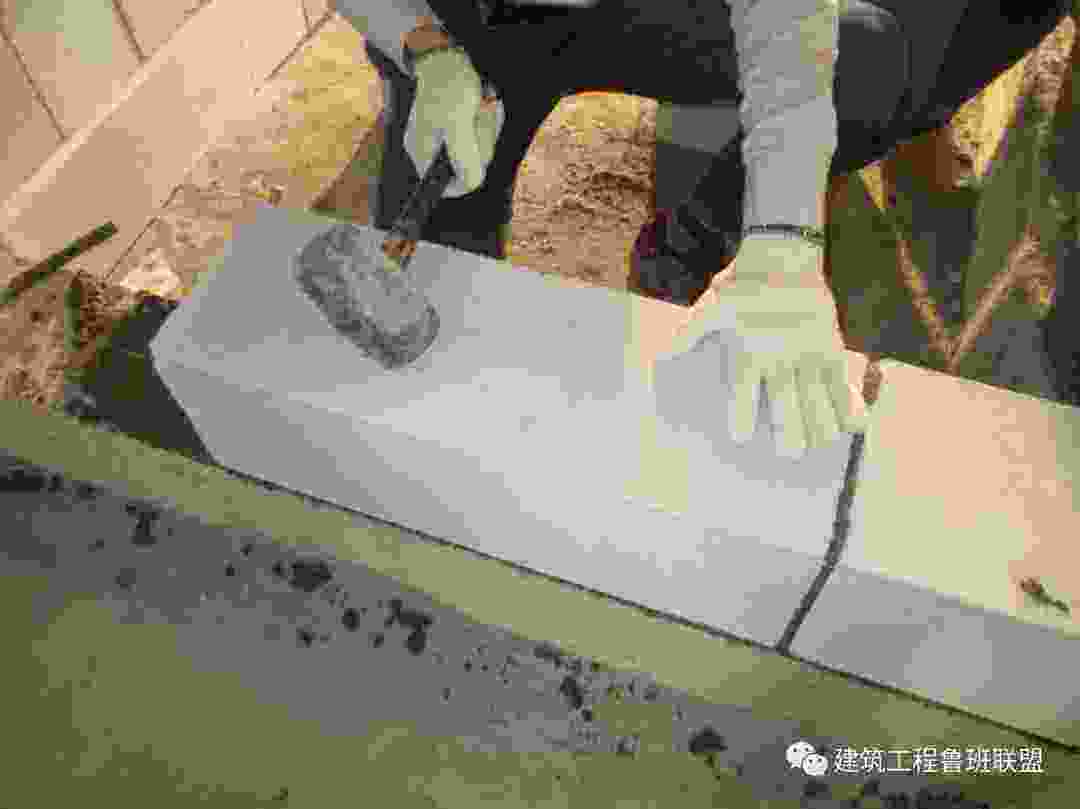

3橡胶锤校正砌块位置

使用橡胶锤把砌块位置调整校正,严禁使用铁锤进行敲打。

4灰缝3~5mm

灰缝要挤浆饱满,均匀平直,控制在3~5mm厚。

5固定L型铁件

两至三皮砌块设置一道L型铁件固定,砼墙体采用射钉固定,砌块使用铁钉固定。

6激光水平仪控制垂平

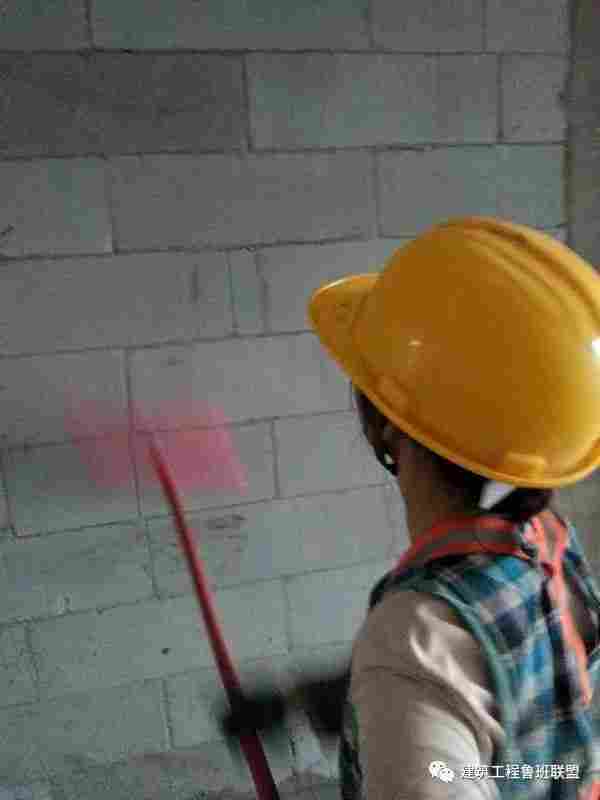

使用激光水平仪随砌随控砌体垂直度和平整度。

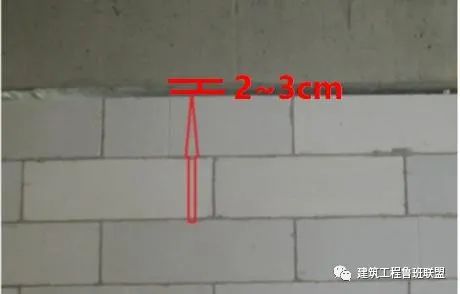

72~3cm顶缝

严格按照排版图的尺寸施工,顶缝控制在2~3cm。

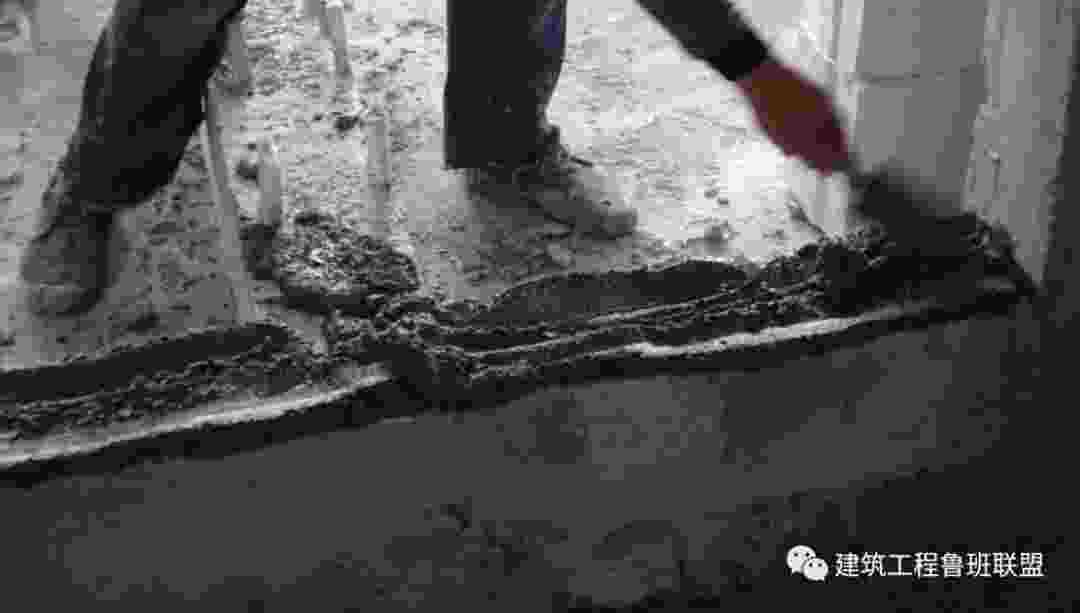

8膨胀水泥砂浆塞缝

砌筑完成7天以上使用膨胀水泥砂浆(5%膨胀剂)进行顶缝填塞。

打磨修补及涂刷墙体界面剂

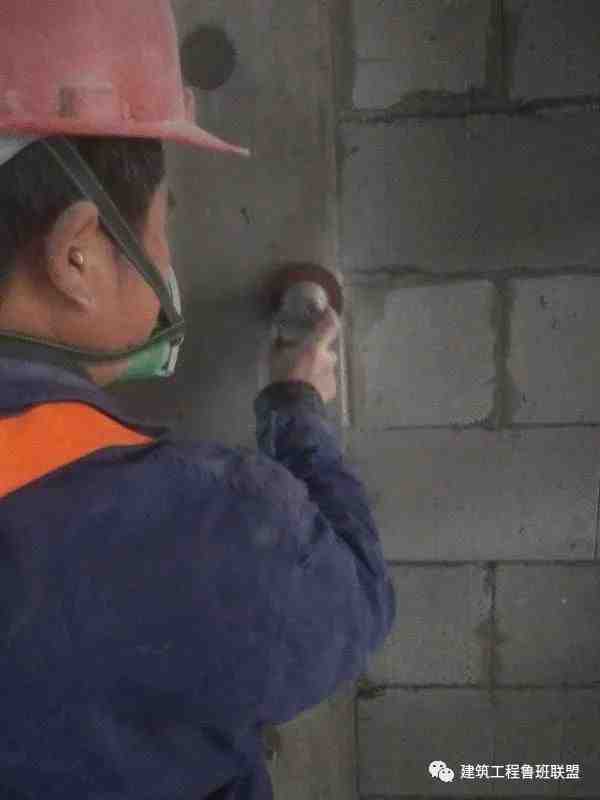

1不平整处打磨

墙体不平整均需要打磨平整。

2缺角处抗裂砂浆修补

对墙体缺角处用专用胶泥进行修补,达到平整要求。

3线管、线盒预埋沟槽填补

采用干粉砂浆将线槽填充密实,然后挂玻纤网,每边宽度不小于150mm。

4清除油污、浮层

墙身表面油污、浮层清理。

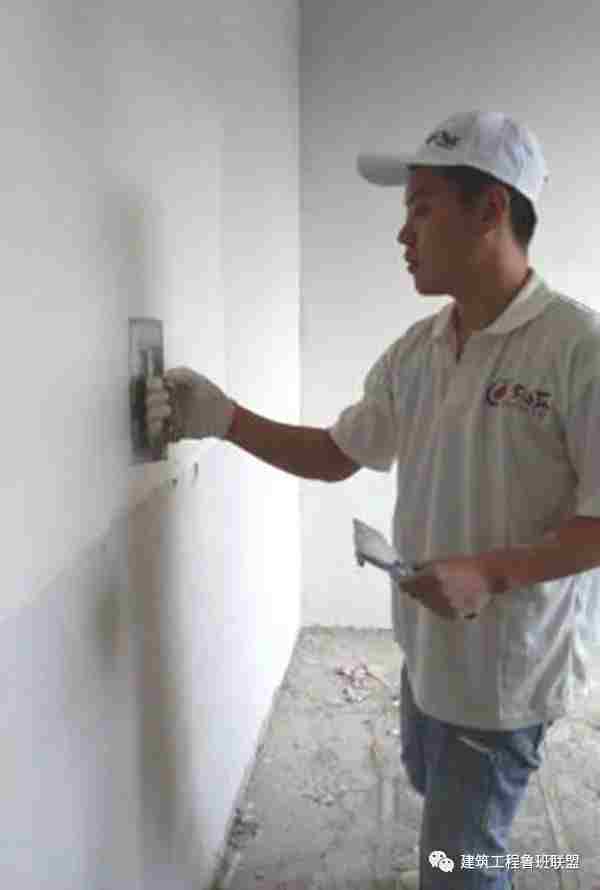

5滚涂墙面界面剂

在墙体表面油污、浮层清理完后,严格按要求配制界面剂,双向滚刷墙体界面剂两遍。

6找平腻子及挂网

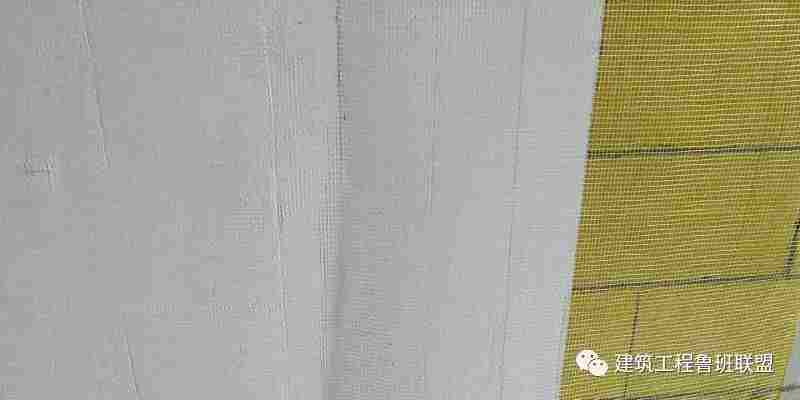

界面剂施工完毕24h内,找平腻子打底施工,墙面满挂耐碱玻纤网,砼部位搭接200mm。

7一遍腻子施工

找平腻子施工完成后,进行一遍腻子施工。

8二遍腻子施工

一遍腻子完成后进行二遍腻子施工和打磨。

点击全文阅读

本文链接:http://zhangshiyu.com/post/85071.html

<< 上一篇 下一篇 >>

  • 评论(0)
  • 赞助本站

◎欢迎参与讨论,请在这里发表您的看法、交流您的观点。

关于我们 | 我要投稿 | 免责申明

Copyright © 2020-2022 ZhangShiYu.com Rights Reserved.豫ICP备2022013469号-1
